为“一带一路”添光彩
  发布日期:2019-3-12 浏览次数:3880次

                          为“一带一路”添光彩

        印尼金川项目部

印度尼西亚的奥比岛,热情洋溢,地处赤道附近,终年阳光充足,气候宜人,椰树成林。毒辣的烈日、闷热的空气、腥味的海风、葱郁的热带雨林一起构成这岛屿异国风情。



印尼金川WP公司红土镍矿项目是中国——印尼“一带一路”政府间国际产能合作的重点项目,是国家提出“一带一路”倡议以来甘肃省首个开工建设的境外项目,也是甘肃省政府推动金川公司从“中国镍都”成长为“世界金川”的重点项目。201811月,我们秦安人来到这个美丽迷人的地方,将在这里延续秦安人的精神,再创佳绩。

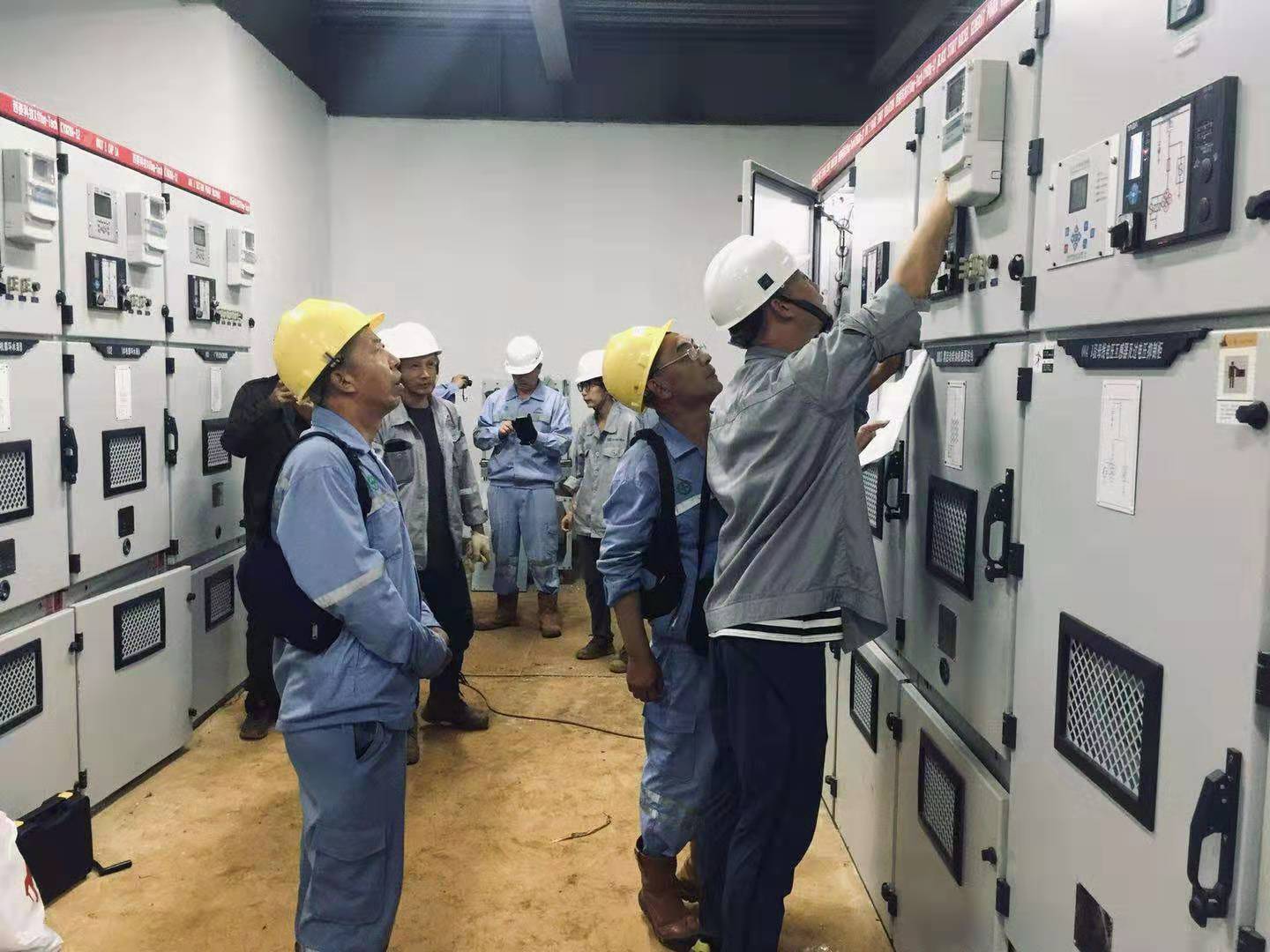

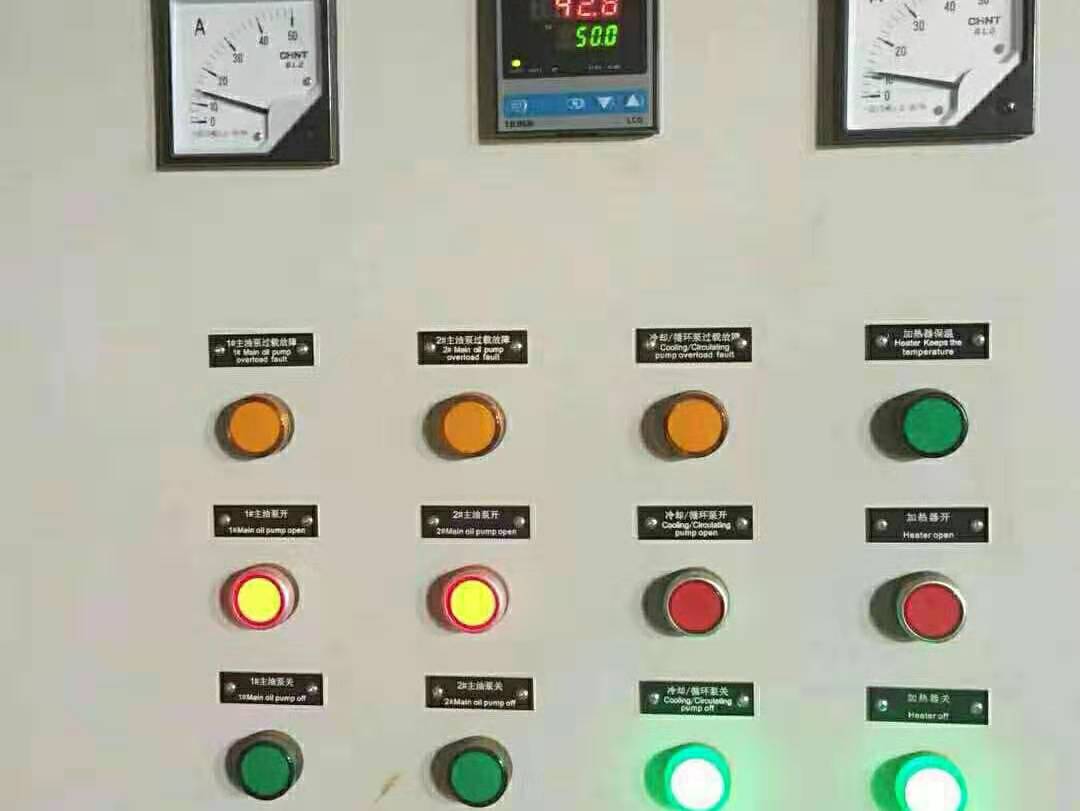

                         由于地理位置特殊,现场没有足够的电能来推动镍厂的试运及生产,所以,配套的350MW自备电厂显得尤为重要,我公司承接的自备电厂整套启动调试为整个工程的排头兵,电厂运行质量关系着后续工程能否顺利开展。为此,公司对此高度重视,派出以调试部长为首的整套调试队伍。在调试工程中针对孤网运行、负荷波动大,辅助系统多,以及天气炎热等条件,制定出一系列安全、合理的调试措施。

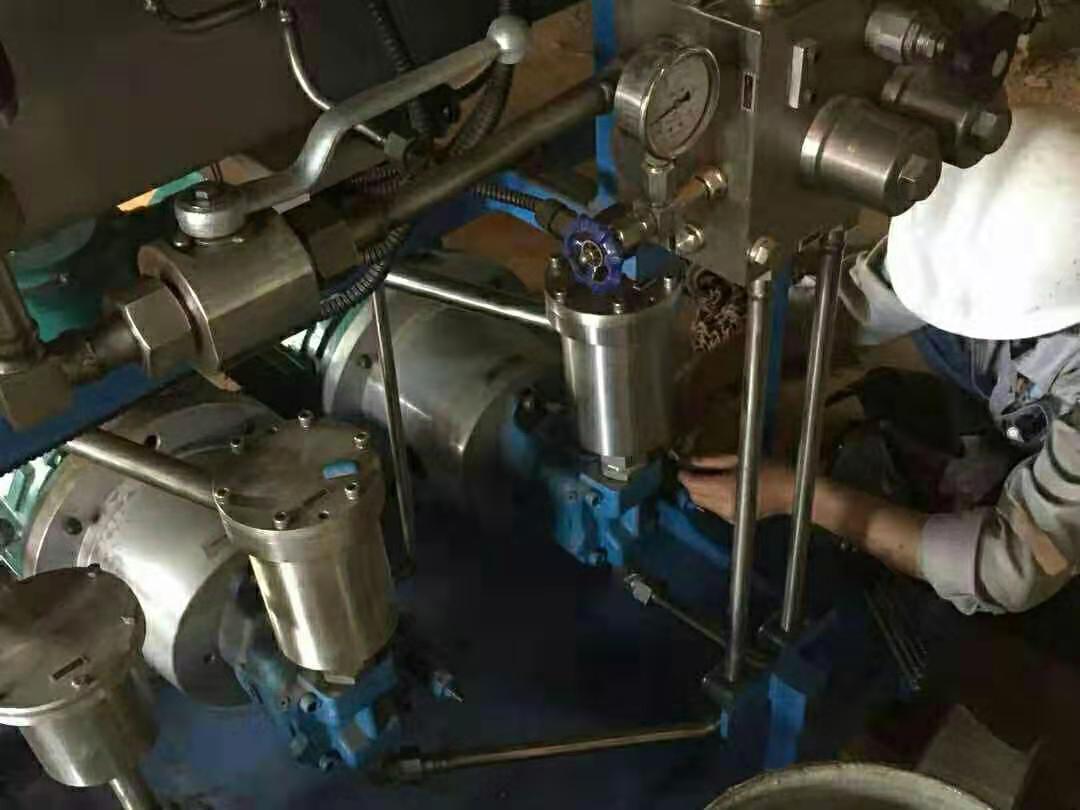

                         在调试中第一次冲转出现汽轮机振动大,经过调试人员和安装共同查找,发现是由于抽空气管路支吊架不合理,影响正常膨胀所致,处理后机组运行正常。抽气逆止阀现常控制油管路来自高压抗燃油,但是调试人员发现逆止阀配备的压力表量程明显偏小,和控制油明显不是一个等级,多个阀均是如此。通过试验,控制油压达到接近2.0MPa即可满足使用需求,提出建议后,经过业主和监理单位确认,改油管路为透平油。此问题如果不经过提前检查,不发现漏洞,轻则将造成高压油泄漏,重则设备损坏。为使机组能尽快并网发电,保障机组可以安全,稳定运行,我公司调试人员不分昼夜,加班加点完成各项调试工作,解决多个技术难点。充分体验出了秦安人的崇高职业操守和乐于奉献的无私精神,甲方对我们调试技术人员的工作态度予以高度的赞赏。

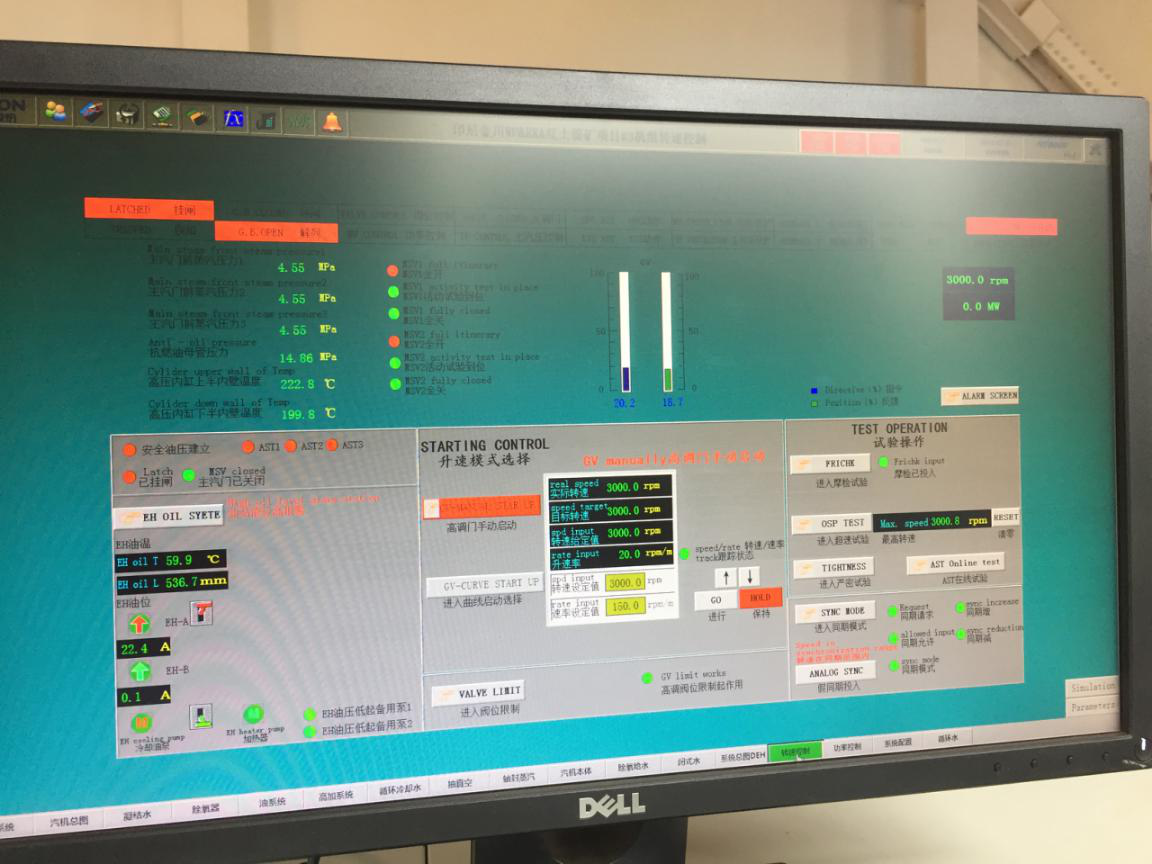

经过几个月的努力,印尼金川项目工程稳步推进,三号汽轮发电机组已于2019年02月09 汽轮机首次启动至定速3000r/min ,完成了并网发电前第一步工作。



在公司领导和各专业技术员有条不紊的安排和布置下,2019年02月16 第二次启动汽轮机,于10:53分首次并网成功,项目上同事们欢欣鼓舞,心情非常激动,记录了这一美好而有纪念意义的时刻。


陕西秦安科技有限责任公司在这个如流水般清澈的地方,建造出一个个优质靓丽的工程,2019年02月20日汽机专业做机械超速试验已顺利完成,随后并网发电20MW下稳定运行。给下一步整套启动时过72+24小时奠定了良好的基础。


        机组的成功并网就是对秦安人最大的回报,秦安人用积极的工作态度和出色的专业技能得到了业主的一致好评。我们将会继续努力,为公司更好的明天努力奋斗。
