土耳其ETI SODA电站扩建项目 锅炉吹管完成
  发布日期:2018-10-30 浏览次数:2284次

土耳其ETI SODA电站扩建项目

锅炉吹管完成

—陕西秦安科技土耳其项目部报道

撰稿人:张振武

土耳其ETI SODA电站位于土耳其首都安卡拉的贝伊帕扎勒小镇,ETI SODA电站扩建项目由中国天辰工程有限公司总包设计,中化十六建集团有限公司负责安装,陕西秦安科技有限责任公司(以下简称公司)负责分系统及整套启动调试工作。

2018年07月02日,公司承接ETI SODA电站扩建项目分系统及整套启动调试工作正式启动。



 由于土耳其位于欧亚大陆交界,电力行业规范一直执行的是欧洲标准,比国内行业规范标准更加严格,对我方的工作提出了更高的要求。同时,项目存在现场条件复杂、工期紧张、施工难度大、周边环境复杂、多方关系协调、标准不一等诸多不利因素,调试期间遇到的困难和问题层出不穷。在此困难的情况下,公司项目每一个人认真对待、精心操作、周密部署调试期间的每一个环节,把安全放到首位,尽最大努力保障调试工作保质保量、安全顺利地推进。在公司领导的大力支持下,在各单位人员的共同努力下不断克服一个又一个的困难,保证了工作的稳步推进。

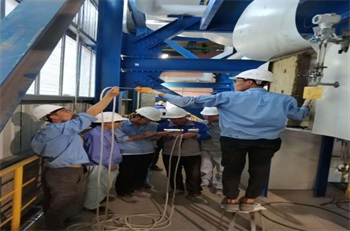

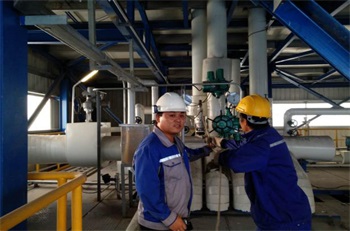

该项目项目最复杂的是多方关系的协调,公司人员一直在保证进度的情况下发挥我方的优势。在锅炉调试顺利通过冷态实验、烘炉、煮炉试验后,遇到一个不小的难题:吹管时汽轮机厂家提出了不一样的吹管标准,由于汽轮机和发电机为德国西门子公司提供,所以西门子要求施行德国的吹管标准,该标准要求吹管方法是每天只看吹管的第一次靶板,而且必须连续两天靶板合格才算吹扫合格;而且从靶板材质和斑痕大小、斑痕数量及吹管次数要求与国内的标准并不一致。同时,国内标准一般用铝板,这次分别用了铜板和铁板两种材质,吹扫次数也要求一天只需吹3次。

公司的锅炉调试张振武和栗建建两位工程师依据国家规范和自己丰富的的调试经验,提出了自己的要求:1.正式吹管前必须充分暖管;2.增加每天吹扫次数;3.吹管时锅炉应多次排污换水,可以更快更好的达到吹管效果。经过多次会议的商讨沟通,最终认可并确定每天吹扫次为8次,并且进行多次换水。实施结果颇佳,节约了时间保证了质量,经过10天的努力,最终提前5天吹管合格,锅炉于2018年10月20日正式完成所有分系统试验,提前完成了预计目标。



通过这次调试,我们也积累了大量的海外调试经验,并且也让欧洲国家对我们的电力行业有了新的认识。但我们仍要查找不足、加强管理,进一步提高技术水平和管理能力,将公司工作推向新的标准与高度,以更强的实力走出国门,走向世界
